1.防渗体的作用是什么?
减少通过坝体和坝基的渗流量;降低浸润线,增加下游坝坡的稳定性;降低渗透坡降,防止渗透变形。
2.护坡的作用是什么?
防止波浪淘刷、顺坝水流冲刷、冰冻和其他形式的破坏。
3.坝体排水的作用是什么?(贴坡排水不能降低浸润线)
降低坝体浸润线及孔隙水压力,防止坝坡土冻胀破坏。
4.软土基坑工程地质问题主要包括哪些方面?
土质边坡稳定和基坑降排水。
5.在基坑施工中,为防止边坡失稳,保证施工安全,采取的措施有哪些?
①采取合理坡度、②设置边坡护面、③基坑支护、④降低地下水位等。
6.软土基坑降排水的目的主要有哪些?
①增加边坡的稳定性;
②对于细砂和粉砂土层的边坡,防止流砂和管涌的发生;
③对下卧承压含水层的黏性土基坑,防止基坑底部隆起;
④保持基坑土体干燥,方便施工。
7.基坑开挖的降排水途径和适用条件是什么?
明排法和人工降水。其中,人工降水按排水工作原理分为井点法和管井法。
1)明排法的适用条件
①不易产生流砂、流土、潜蚀、管涌、淘空、塌陷等现象的黏性土、砂土、碎石土的地层;
②基坑地下水位超出基础底板或洞底标高不大于2.0m。
2)井点法(轻型井点、深井点)降水的适用条件
①黏土、粉质黏土、粉土的地层;
②基坑边坡不稳,易产生流土、流砂、管涌等现象;
③地下水位埋藏小于6.0m,宜用单级真空点井;当大于6.0m 时,场地条件有限宜用喷射点井、接力点井;场地条件允许宜用多级点井。
3)管井降水适用条件
①第四系含水层厚度大于5.0m;
②基岩裂隙和岩溶含水层,厚度可小于5.0m;
③含水层渗透系数K 宜大于1.0m/d。
8.初期排水排水量的组成。发生围堰边坡坍塌事故的主要原因是什么?
(1)初期排水排水量的组成包括围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,以及可能的降水量。
(2)发生围堰边坡坍塌事故的主要原因是初期抽水量控制不到位,基坑水位下降速度控制不当,导致基坑边坡因渗透压力过大,造成边坡失稳产生边坡坍塌事故。
9.在混凝土拌合料中掺入高效减水剂后,如保持混凝土流动性及水泥用量不变,混凝土拌合用水量、水胶比和强度将发生什么变化?
在保持流动性和水泥用量不变的情况下,可以减少用水量、降低水胶比、提高混凝土的强度。

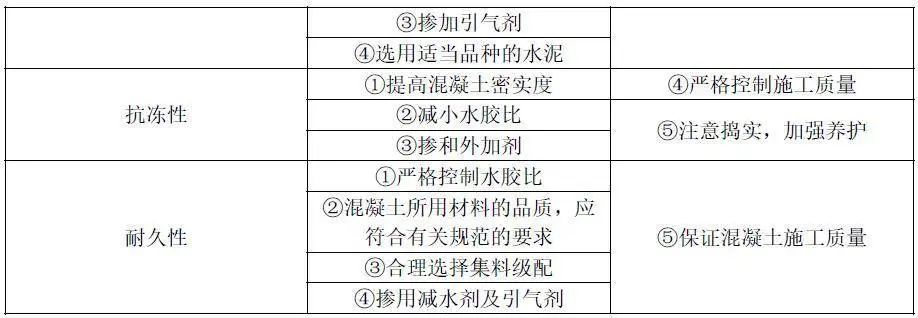

10. 提高混凝土相关性能措施有哪些?
11.C25、F100、W4 分别表示混凝土的哪些指标?其中数值25、100、4 的含义分别是什么?
C25 表示混凝土强度等级的指标,25 表示混凝土强度是25MPa≤fcu,k<30MPa。
F100 表示混凝土抗冻性的指标,100 表示混凝土抗冻性试验能经受100 次的冻融循环。
W4 表示混凝土抗渗性的指标,4 表示混凝土抗渗试验时一组6 个试件中4 个试件未出现渗水时的最大水压力分别为0.4MPa。

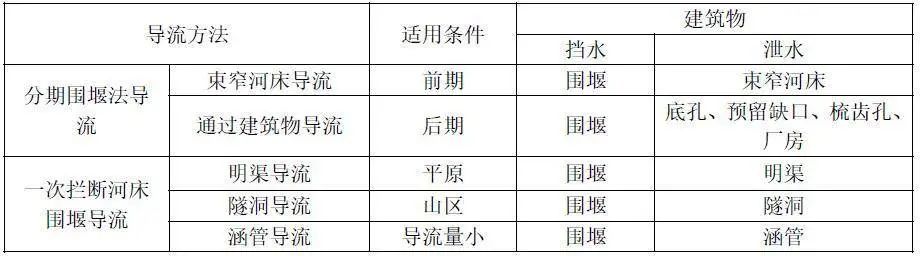

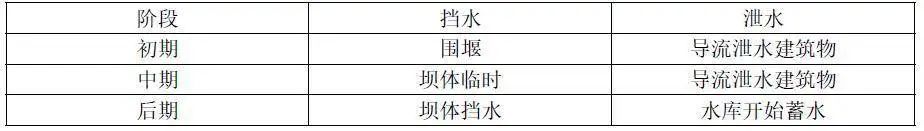

12.施工导流方式和适用条件是什么?
13.一次拦断河床围堰导流程序?

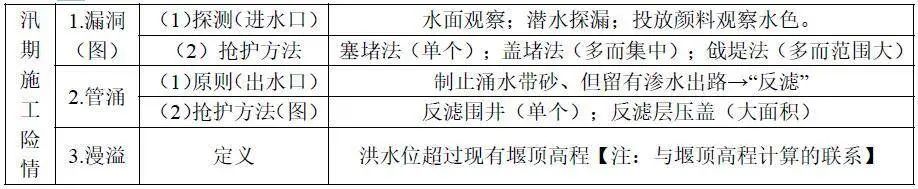

14. 汛期施工险情判断与抢险技术
15.建基面开挖时注意的事项
在不具备采用机械开挖的条件下或在机械设备不足的情况下,可采用人工开挖。
处于河床或地下水位以下的建筑物基础开挖,应特别注意做好排水工作。施工时,应先开挖排水沟,再分层下挖。临近设计高程时,应留出0.2~0.3m 的保护层暂不开挖,待上部结构施工时,再予以挖除。
16.爆破工序及浅孔爆破图
(1)爆破法开挖石方的基本工序是钻孔、装药、起爆、挖装和运卸等。
(2)浅孔爆破图
17.固结灌浆的施工程序和灌浆原则是什么?
钻孔→压水试验→灌浆→封孔→质量检查。
灌浆原则:分序加密、浆液先稀后浓。
18.固结灌浆的施工顺序?
(1)有盖重的坝基固结灌浆应在混凝土达到强度后进行;
(2)基础灌浆宜按照先固结后帷幕顺序进行。
(3)水工隧洞中的灌浆宜按照先回填、后固结、再接缝顺序进行。
19.土方填筑压实机械有哪些?
土方填筑压实机械分为静压碾压(如羊脚碾、气胎碾等)、振动碾压、夯击(如夯板)三种基本类型。
20.土料填筑压实参数有哪些?
主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率等。
21.黏性土料压实含水量可取什么进行三种试验?
可取ω1=ωp+2%、ω2=ωp、ω3=ωp-2%三种进行试验。ωp为土料塑限。
22.碾压实验关系曲线参数?
注:以单位压实遍数的压实厚度最大者为最经济合理。
23. 土石坝填筑施工作业内容有哪些?
24.土石坝填筑施工坝面作业包括哪几种工序?
坝面作业包括铺土、平土、洒水或晾晒(控制含水量)、土料压实、修整边坡、铺筑反滤层、排水体及护坡、质量检查等工序。根据施工方法、施工条件及土石料性质不同,坝面作业可以分为铺料、整平和压实三个主要工序。
25.土石坝填筑施工时,铺料与整平的注意事项有哪些?
(1)铺料宜平行坝轴线进行。进入防渗体内铺料,自卸汽车卸料宜用进占法倒退铺土。其目的是使汽车始终在松土上行驶,避免在压实土层上开行,造成超压,引起剪切破坏。
(2)按设计厚度铺料整平是保证压实质量的关键。
(3)不同材料含水量偏低时的加水场所不同。
26.接头处理的注意事项有哪些?
(1)层与层之间分段接头
在坝体填筑中,层与层之间分段接头应错开一定距离,同时分段条带应与坝轴线平行布置,各分段之间不应形成过大的高差。接坡坡比一般缓于1:3。
(2)黏土心墙或黏土斜墙与坝壳接头
坝体填筑中,一般都采用土、砂平起的施工方法,其分为两种:一种是先土后砂法,即先填土料后填砂砾反滤料;另一种是先砂后土法,即先填砂砾料后填土料。
压实机械:当采用羊脚碾与气胎碾联合作业时,土砂结合部可用气胎碾进行压实,无此条件时可采用夯实机具。
压实顺序:在夯实土砂结合部时,宜先夯土边一侧,等合格后再夯反滤料,不得交替夯实,影响质量。
(3)坝身与混凝土结构物的接头
对于坝身与混凝土结构物(如涵管、刺墙等)的连接,靠近混凝土结构物部位不能采用大型机械压实时,可采用小型机械夯或人工夯实。填土碾压时,要注意混凝土结构物两侧均衡填料压实,以免对其产生过大的侧向压力,影响其安全。
27.土石坝施工质量控制包括哪些内容?
料场的质量检查和控制,坝面的质量检查和控制。
28.料场的质量检查和控制中,对土料场应经常检查的项目有哪些?
土料的土质情况、土块大小、杂质含量和含水量等。含水量的检查和控制尤为重要。
29.如何控制土料含水量?
30.坝面的质量检查和控制的参数有哪些?
在坝面作业中,应对铺土厚度、土块大小、含水量、压实后的干密度等进行检查,并提出质量控制措施。对黏性土,含水量的检测是关键,可用含水量测定仪测定。
31.干密度的测定方法有哪些?
(1)非承重侧面模板
混凝土强度应达到25×105Pa 以上,其表面和棱角不因拆模而损坏时方可拆除。
(2)承重模板
①悬臂板、梁:跨度≤2m,75%;跨度>2m,100%。(12 年单选)
②其他梁、板、拱:跨度≤2m,50%;跨度2~8m,75%;跨度>8m,100%。
33.混凝土模板拆除的程序?
在同一浇筑仓的模板,按“先装的后拆,后装的先拆”的原则,按次序、有步骤地进行,不能乱撬。
34.混凝土浇筑的施工过程包括哪些?
浇筑前的准备作业,入仓铺料,平仓振捣,浇筑后的养护。
35.混凝土浇筑前基础面的处理措施有哪些?
36.施工缝处理措施?
在新混凝土浇筑之前,使表层石子半露,形成有利于层间结合的麻面。
对于纵缝表面可不凿毛,但应冲洗干净,以利灌浆。
37.混凝土拌合物出现哪种情况,按不合格料处理?
(1)错用配料单已无法补救,不能满足质量要求。
(2)混凝土配料时,任意一种材料计量失控或漏配,不符合质量要求。
(3)拌合不均匀或夹带生料。
(4)出机口混凝土拥落度超过最大允许值。
38.混凝土养护方法?
通常采用洒水养护或安管喷雾。养护时间与浇筑结构特征和水泥发热特征有关。正常养护2-3周,有时更长。对于已经拆模的混凝土表面,应用草垫等覆盖。
39.大体积混凝土的温度控制措施有哪些?
40.浇筑止水缝部位混凝土的注意事项有哪些?
(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。
(2)浇筑混凝土时,不得冲撞止水片,当混凝土将要淹没止水片时,应再次清除其表面污垢。
(3)振捣器不得触及止水片。
(4)嵌固止水片的模板应适当推迟拆模时间。
41.闸门标志有哪些?
闸门应有标志,标志内容包括:制造厂名、产品名称、生产许可证标志及编号、制造日期、闸门中心位置和总重量。
42.闸门安装应作哪些试验?
闸门安装合格后,应在无水情况下作全行程启闭试验。试验前应检查自动挂脱梁挂钩脱钩是否灵活可靠;充水间在行程范围内的升降是否自如,在最低位置时止水是否严密;同时还须清除门叶上和门槽内所有杂物并检查吊杆的连接情况。启闭时, 应在止水橡皮处浇水润滑。有条件时,工作闸门应作动水启闭试验,事故闸门应作动水关闭试验。
43.预留二期混凝土浇筑的注意事项有哪些?
浇筑二期混凝土时应采用较细集料混凝土,并细心捣固,不要振动已装好的金属构件。门槽较高时不要直接从高处下料,可以分段安装和浇筑。二期混凝土拆模后,应对埋件进行复测,并作好记录,同时检查混凝土表面尺寸,清除遗留的杂物、钢筋头,以免影响闸门启闭。
埋件的二期混凝土强度达到70%以后方可拆模,拆模后,应对埋件进行复测,并做好记录。
44.高处作业分类
45.高处作业种类
高处作业的种类分为:一般高处作业和特殊高处作业。
特殊高处作业又分为:强风高处作业、异温高处作业、雪天高处作业、雨天高处作业、夜间
高处作业、带电高处作业、悬空高处作业、抢救高处作业。
46.安全帽出厂的证明材料包括哪些?
安全帽出厂的证明材料包括:厂家安全生产许可证、产品合格证和安全鉴定合格证书。
47.工程变更的流程?
(1)涉及工程开发任务变化和工程规模、设计标准、总体布局等方面较大变化的设计变更,应当征得原可行性研究报告批复部门的同意。
(2)重大设计变更文件,由项目法人按原报审程序报原初步设计审批部门审批。
(3)一般设计变更由项目法人组织审查确认后,并报项目主管部门核备,必要时报项目主管部门审批。设计变更文件批准后由项目法人负责组织实施。
48.混凝土生产系统的浇筑能力公式及字母含义。
规模应满足质量、品种、出机口温度和浇筑强度的要求,单位小时生产能力可按月高峰强度计算,月有效生产时间可按500h 计,不均匀系数按1.5 考虑,并按最大仓面入仓强度要求校核。
P=KhQm/(MN)
式中P——混凝土系统所需小时生产能力(m3/h);
Qm——高峰月混凝土浇筑强度(m3/月);
M 一一月工作日数(d),一般取25d;
N——日工作时数(h),一般取20h;
Kh——时不均匀系数,一般取1.5。
按施工分块仓面强度计算法对混凝土生产系统规模进行核算:
P≥KΣ(Fδ)max/(t1- t2)
t2=Lmax/v+ t3
Σ(Fδ)max=(F1δ1+ F2δ2+…+Fnδn)max
F1…一同时开仓浇筑的各块面积(㎡);
δ1…一同时开仓浇筑的各块浇筑层厚度(m);
t1一混凝土初凝时间(h);
t2一混凝土从拌合楼至最远浇筑点的运输时间;
Lmax 一从拌合楼到浇筑点最长运距(km);
ν一混凝土运输工具的平均行驶速度(km/h);
t3 一从运输工具吊运混凝土料罐到浇筑地点的时间(h)。
49.专项施工方案有关程序要求
专项施工方案应性|施工单位技术负责人组织施工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,应由施工单位技术负责人签字确认。实行分包的,应由总承包单位和分包单位技术负责人共同签字确认。
(1)不需专家论证的专项施工方案,经施工单位审核合格后应报监理单位,由项目总监理工程师审核签字,并报项目法人备案。
(2)超过一定规模的危险性较大的单项工程专项施工方案应由施工单位组织召开审查论证会。施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。
50.工程量清单包含的内容有哪些?
分类分项工程量清单、措施项目清单、其他项目清单计价表、零星工作项目清单。
2021-04-12
2021-03-16
2021-03-11
2021-03-10
2020-12-04
2020-12-03
2017-12-25
2017-12-25
2017-12-25
