2)黏土心墙或黏土斜墙与坝壳接头
坝体填筑中,一般都采用土、砂平起的施工方法,其分为两种:一种是先土后砂法,即先填土料后填砂砾反滤料;另一种是先砂后土法,即先填砂砾料后填土料。
压实机械:当采用羊脚碾与气胎碾联合作业时,土砂结合部可用气胎碾进行压实,无此条件时可采用夯实机具。
压实顺序:在夯实土砂结合部时,宜先夯土边一侧,等合格后再夯反滤料,不得交替夯实,影响质量。
(3)坝身与混凝土结构物的接头
对于坝身与混凝土结构物(如涵管、刺墙等)的连接,靠近混凝土结构物部位不能采用大型机械压实时,可采用小型机械夯或人工夯实。填土碾压时,要注意混凝土结构物两侧均衡填料压实,以免对其产生过大的侧向压力,影响其安全。
27.土石坝施工质量控制包括哪些内容?
料场的质量检查和控制,坝面的质量检查和控制。
28.料场的质量检查和控制中,对土料场应经常检查的项目有哪些?
土料的土质情况、土块大小、杂质含量和含水量等。含水量的检查和控制尤为重要。

29.如何控制土料含水量?
30.坝面的质量检查和控制的参数有哪些?
在坝面作业中,应对铺土厚度、土块大小、含水量、压实后的干密度等进行检查,并提出质量控制措施。对黏性土,含水量的检测是关键,可用含水量测定仪测定。

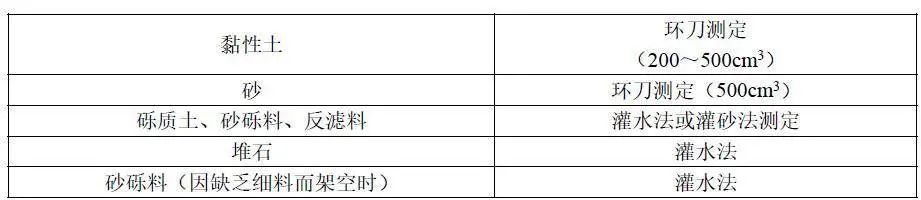

31.干密度的测定方法有哪些?
32.混凝土模板拆除的时间?
(1)非承重侧面模板
混凝土强度应达到25×105Pa 以上,其表面和棱角不因拆模而损坏时方可拆除。
(2)承重模板
①悬臂板、梁:跨度≤2m,75%;跨度>2m,100%。(12 年单选)
②其他梁、板、拱:跨度≤2m,50%;跨度2~8m,75%;跨度>8m,100%。
33.混凝土模板拆除的程序?
在同一浇筑仓的模板,按“先装的后拆,后装的先拆”的原则,按次序、有步骤地进行,不能乱撬。
