34.混凝土浇筑的施工过程包括哪些?
浇筑前的准备作业,入仓铺料,平仓振捣,浇筑后的养护。

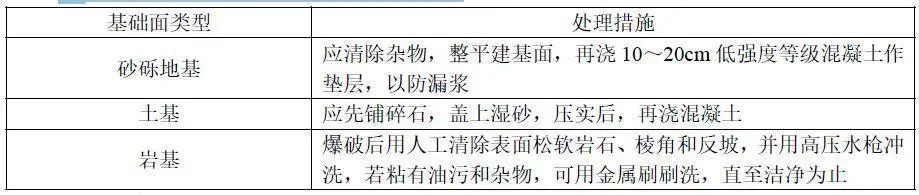

35.混凝土浇筑前基础面的处理措施有哪些?
36.施工缝处理措施?
在新混凝土浇筑之前,使表层石子半露,形成有利于层间结合的麻面。
对于纵缝表面可不凿毛,但应冲洗干净,以利灌浆。
37.混凝土拌合物出现哪种情况,按不合格料处理?
(1)错用配料单已无法补救,不能满足质量要求。
(2)混凝土配料时,任意一种材料计量失控或漏配,不符合质量要求。
(3)拌合不均匀或夹带生料。
(4)出机口混凝土拥落度超过最大允许值。
38.混凝土养护方法?
通常采用洒水养护或安管喷雾。养护时间与浇筑结构特征和水泥发热特征有关。正常养护2-3周,有时更长。对于已经拆模的混凝土表面,应用草垫等覆盖。

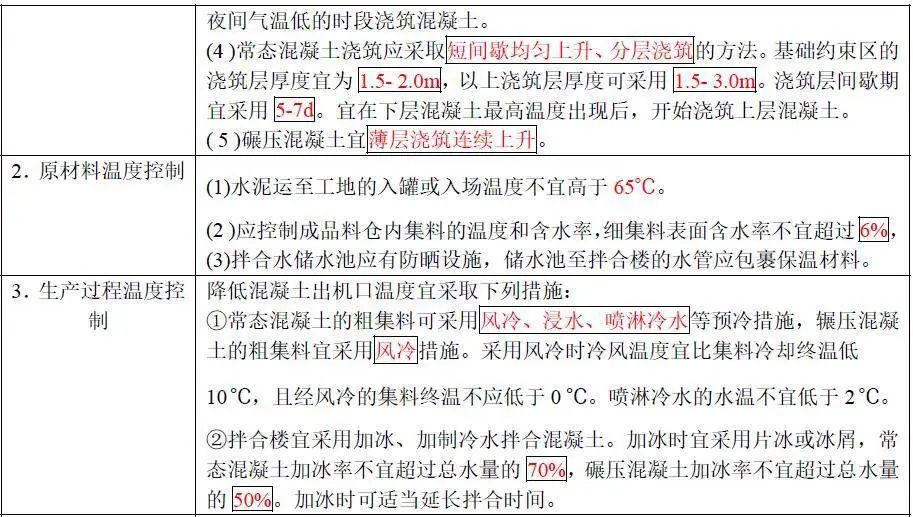

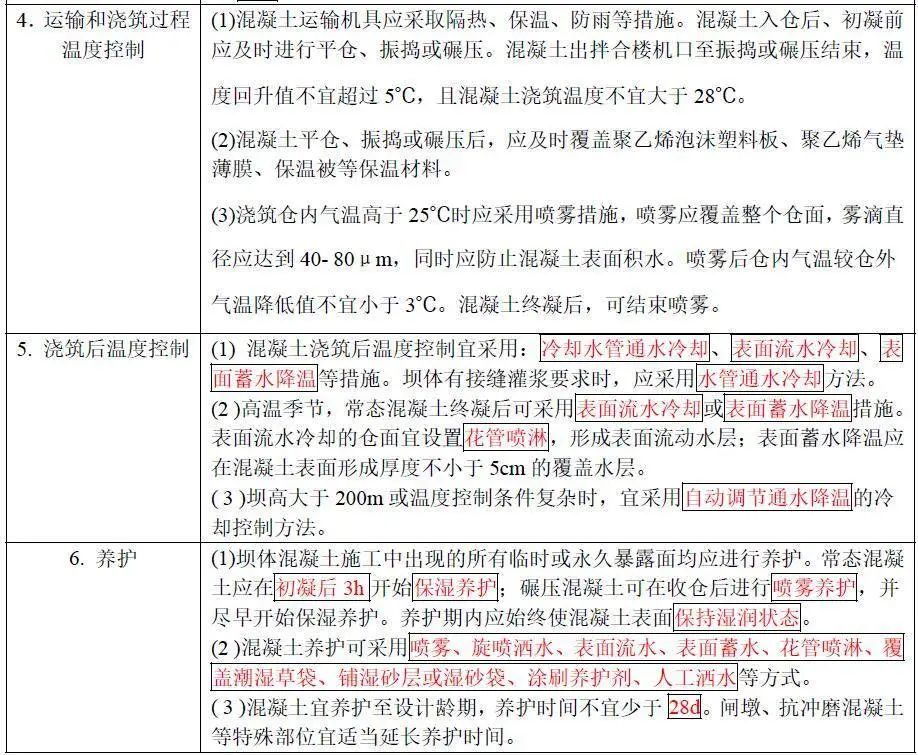

39.大体积混凝土的温度控制措施有哪些?
40.浇筑止水缝部位混凝土的注意事项有哪些?
(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。
(2)浇筑混凝土时,不得冲撞止水片,当混凝土将要淹没止水片时,应再次清除其表面污垢。
(3)振捣器不得触及止水片。
(4)嵌固止水片的模板应适当推迟拆模时间。
41.闸门标志有哪些?
闸门应有标志,标志内容包括:制造厂名、产品名称、生产许可证标志及编号、制造日期、闸门中心位置和总重量。
42.闸门安装应作哪些试验?
闸门安装合格后,应在无水情况下作全行程启闭试验。试验前应检查自动挂脱梁挂钩脱钩是否灵活可靠;充水间在行程范围内的升降是否自如,在最低位置时止水是否严密;同时还须清除门叶上和门槽内所有杂物并检查吊杆的连接情况。启闭时, 应在止水橡皮处浇水润滑。有条件时,工作闸门应作动水启闭试验,事故闸门应作动水关闭试验。
